黄河古贤水利枢纽导流洞首层全线贯通
来源:水电十四局 作者:贺大松 摄影:胡文龙 时间:2025-09-28 字体:[ ] 分享:

近日,由水电十四局承建的黄河古贤水利枢纽工程导流洞进口段首层顺利贯通。此举标志着1号导流洞实现全线贯通,工程即将全面转入中下层开挖及混凝土转序施工阶段,为年内实现导流洞全线贯通奠定了坚实基础。

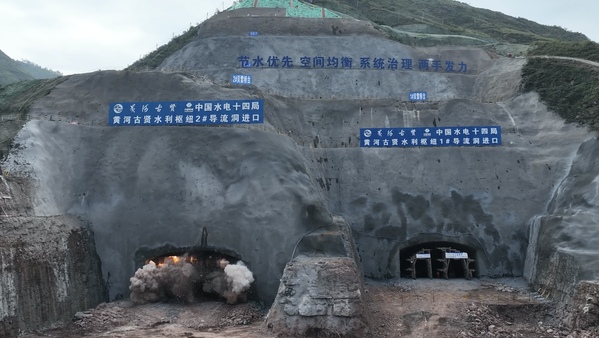

作为黄河流域水沙调控体系的“核心开关”,古贤水利枢纽工程的双导流洞位于壶口瀑布上游约10公里的晋陕大峡谷右岸山体内部,主要承担分引黄河水流的重要任务。其中,1号洞全长1403米,2号洞长1555米,断面尺寸为宽13米、高16米。该枢纽是黄河流域生态保护和高质量发展的关键水利工程,建成后将显著优化黄河水沙调控能力,为推进新阶段黄河流域高质量发展提供有力支撑,并对保障国家水安全具有重要意义。

工程所处地段地质条件极为复杂,水平岩层软硬交错、呈“千层饼”状分布,施工技术难度大、安全风险高。面对在脆弱地基上“雕琢”特大断面导流洞的挑战,项目部创新运用“精准探测、智能管控、动态优化”三大关键技术,成功实现了大型导流洞首层的高精度贯通。

项目团队通过地质雷达信息感知与解析技术,实现了“动态设计、精细施工”。依托BIM+GIS系统进行主洞精细建模与进度分析预警,为开挖支护设计提供精准“放样”,变被动应对为主动预控。为严格控制超挖和欠挖,团队采用高精度测量仪器与方法,在每次爆破后实施细部放样,其精细程度不亚于画家作画前的草稿勾勒。

针对破碎岩层与软弱夹层,项目团队采用“一大一小”半幅错距跟进开挖工法,并依据围岩类别动态调整爆破参数。施工中投入全电脑智能凿岩台车、智能三臂及双臂凿岩台车等先进设备,显著提升了开挖支护的精度和效率。

项目还广泛应用数字化智能建造平台,将设计、施工、监测全流程纳入数字化管控。通过监控探头与AI识别系统构建“电子眼矩阵”,并联动IP广播系统,实现违规行为“识别即预警”,安全响应时间缩短至15秒以内。洞内环境监测系统实现了有毒气体、粉尘等数据的“分钟级采集、超标即报警”。

面对导流洞进口边坡岩体裂隙发育如“毛细血管”般敏感的情况,项目团队精细实施岩石剥离,最终成型曲面平整光滑。在顶拱开挖过程中,建设者精准完成“夹心”岩层间的钻爆掘进作业。

下一步,项目部将继续紧盯节点目标,优化施工组织,严格安全、质量和进度管理,安全高效推进导流洞后续建设,确保实现年内全线贯通,为新阶段黄河流域高质量发展注入强劲动力。
