来源:北京院 作者:张晓凤 时间:2025-09-09 字体:[ ] 分享:

9月8日,北京院勘测设计的尚义抽水蓄能电站完成下水库正式下闸蓄水、1号机组转子成功吊装两项关键节点目标,标志着电站进入了首台机发电的冲刺阶段。

转子组装总重量达372吨,外圆直径5450毫米,高度3390毫米,是机组安装过程中起吊重量最大的部件,也是继水轮机转轮和发电机定子之后的最后一项关键性吊装工序。为确保顺利吊装,北京院项目部与参建各方详细讨论、评审了吊装方案,精心制定安全措施,成功实现了转子的精准就位。

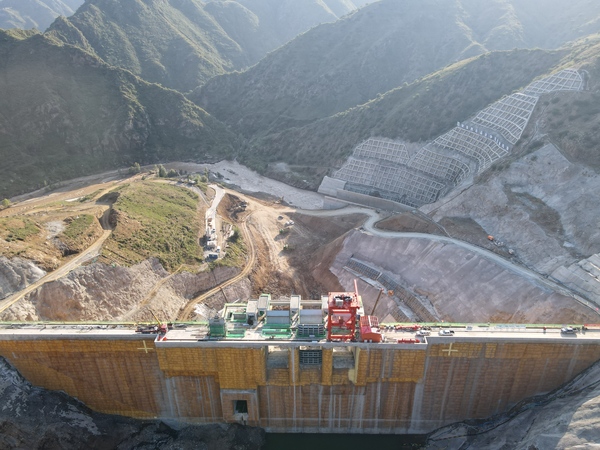

电站下水库采用局部防渗型式,由拦沙库、拦河坝、下水库进/出水口和泄洪排沙洞组成,拦沙坝、拦河坝坝型均为碾压混凝土重力坝。此前电站开展多次蓄水验收前的安全鉴定、质量检查活动,针对下水库蓄水工程形象面貌、设计方案、施工质量等各个方面进行了全面细致地现场检查和报告审阅,并于8月22日顺利通过蓄水验收,保证了下水库工程蓄水验收工作的如期进行。

两个关键节点目标的完成,为首台机组盘车轴线调整和总装冲刺工作打下坚实基础,也标志着项目正式进入蓄水调试阶段,为电站实现首台机组投产发电目标提供了有效保障。

自开工建设以来,北京院项目部充分发挥人才与技术优势,精益求精,高效履约,积极配合参建各方工作,做好技术服务保障,为项目有序推进作出积极贡献。

尚义抽水蓄能电站位于河北省张家口市尚义县境内,总装机容量1400兆瓦,电站建成后承担京津及冀北电网调峰、填谷、调频、调相和紧急事故备用等任务,对保障首都供电安全、提高电力系统的安全可靠性和运行经济性、推动能源绿色转型、助力实现“双碳”目标具有积极作用。
