金沙江上游叶巴滩水电站过鱼系统工程全线完工
来源:水电九局 作者:刘召 摄影:胡中科 时间:2025-10-05 字体:[ ] 分享:

9月27日,由水电九局承建的金沙江上游叶巴滩水电站过鱼系统工程全线顺利完工,标志着项目建设取得阶段性重大突破。作为叶巴滩水电站核心生态设施,该系统将为金沙江流域鱼类洄游搭建安全“生命通道”,对维护区域生态平衡具有重要意义。

“以后每一条洄游的鱼儿,都会经过HJC黄金城【中国区】官方网站亲手修建的通道,这份成就感一辈子都忘不了”,现场技术管理人员刘明洋的话语,道出了所有参建者的心声。叶巴滩水电站采用坝式开发,枢纽建筑由混凝土双曲拱坝、泄洪消能建筑物等组成,而过鱼系统包括集鱼、运鱼、放流三大子系统,自2023年11月开工以来,水电九局项目建设团队直面高海拔、复杂地质等多重挑战,以技术创新破解施工难题。

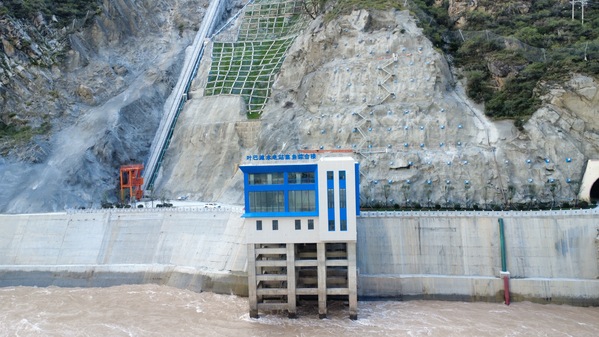

集鱼系统施工初期,需在导流洞出口下游湍急江水中构建干地环境,原土袋围堰方案因河床束窄后流速骤增失效。项目团队紧急优化方案,创新采用“咬合桩永临结合”工艺,靠河侧辅以钢筋石笼与大块石防冲结构,成功攻克深覆盖层、孤漂石密集及高流速三大难题,保障2024年4月25日集鱼槽及综合楼主体结构顺利浇筑出水面。

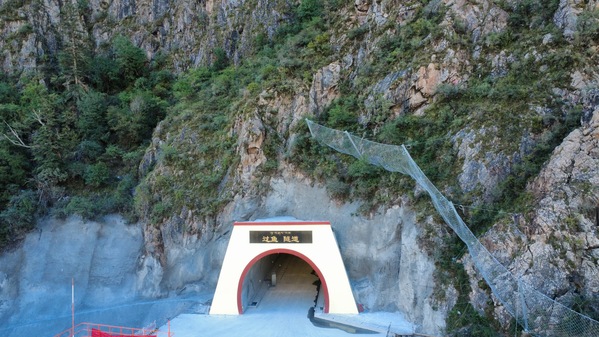

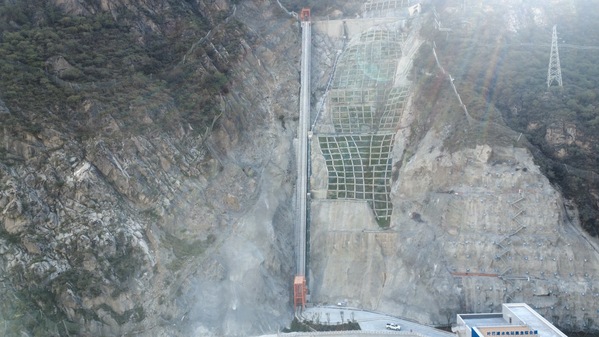

位于45°陡峭边坡上的运鱼设施提升系统,堪称工程“咽喉”。该系统轨道基础高差155米、总长219.17米,且紧邻电站后期唯一交通要道5号公路,下方为不稳定的9号堆积体,安全风险极高。项目团队摒弃传统施工模式,创新采用“地泵+溜筒”组合分级浇筑混凝土,结合无人机吊运小型材料,实现长陡斜坡轨道安全高效施工。

放流系统建设则面临“依山建楼”的独特挑战,39米高的6层混凝土框架需在地质条件较差的边坡施工,且工期紧张。项目团队通过“边坡支护与主体施工同步推进”的策略,最大限度减少施工干扰,实现2025年4月25日放流码头排架柱封顶目标,为鱼道全线贯通画上完美句号。

2023年11月项目正式开工建设,2024年4月25日集鱼槽及综合楼主体结构浇筑出水面,2024年9月15日集鱼综合楼封顶,2025年1月5日提升系统斜坡轨道浇筑完成,2025年4月25日放流码头排架柱封顶……项目建设的每一个节点都凝聚着参建者的心血。

攻坚克难的过程中,项目团队同步完成多项技术革新,形成了丰硕的科研成果。《深覆盖层高流速江段咬合桩围堰施工技术研究》课题成功转化为3项国家发明专利、5项国家实用新型专利,发表学术论文2篇等;QC成果《提高501#隧道开挖成型合格率》更是斩获中国质量协会一等奖,为高海拔地区同类工程提供了可复制、可推广的“叶巴滩经验”。

项目建成投运后,将为金沙江流域鱼类打造专属“生命通道。每年特定时节,大量洄游鱼类可经此顺利完成繁衍,不仅能有效完善鱼类生存环境、维护区域生态平衡,更将助力叶巴滩水电站实现“发电与生态”的和谐双赢,为高原水电工程的生态保护树立新标杆。
